計畫謬誤是什麼?你的最壞情況估計,還是太樂觀
- 計畫謬誤:人會低估自己的任務完成時間,即使清楚知道過去同類任務每次都延。經典實驗裡,受試者的實際耗時比自己估的「最壞情況」還糟。破解法不是提醒自己別樂觀——實驗證明沒用——是換視角:別問這次要多久,去查上次實際花了多久。
週一早上你排本週計畫:這份提案週三交。內容剩收尾,頂多半天;排版加檢查,一天,夠了。你排得很有把握,因為你在腦中把流程跑了一遍,每一步都很清楚。
週日晚上,提案還沒好。收尾時發現論證有個洞,補查資料花了一天;排版到一半檔案出問題,重弄又是半天。你的結論是:這週特別倒楣。
問題在這個結論。上一個案子也延了,上上個也是,每次都有一個「特殊原因」。特殊原因每次都不同,延期每次都發生。
計畫謬誤是什麼?
計畫謬誤(planning fallacy)由 Kahneman 與 Tversky 在 1979 年命名:人傾向低估任務完成時間,即使他對過去同類任務的延期紀錄有充分經驗。注意定義的後半句,它才是狠的地方——知道自己每次都延,這次照樣估得樂觀。
三組概念先切乾淨:
- 計畫謬誤 vs 一般樂觀偏誤:計畫謬誤有個詭異的專屬特徵——人只低估自己的完成時間,估別人的時候沒有這個偏誤,甚至偏悲觀。一般樂觀偏誤沒有這個「自己/別人」的分裂。
- 計畫謬誤 vs 帕金森定律:一對反向雙生。計畫謬誤讓你把時間估太短,帕金森定律讓工作膨脹吃滿你給的時間。兩個同時成立,所以「多給一點時間」治不了計畫謬誤——多給的會被吃掉。

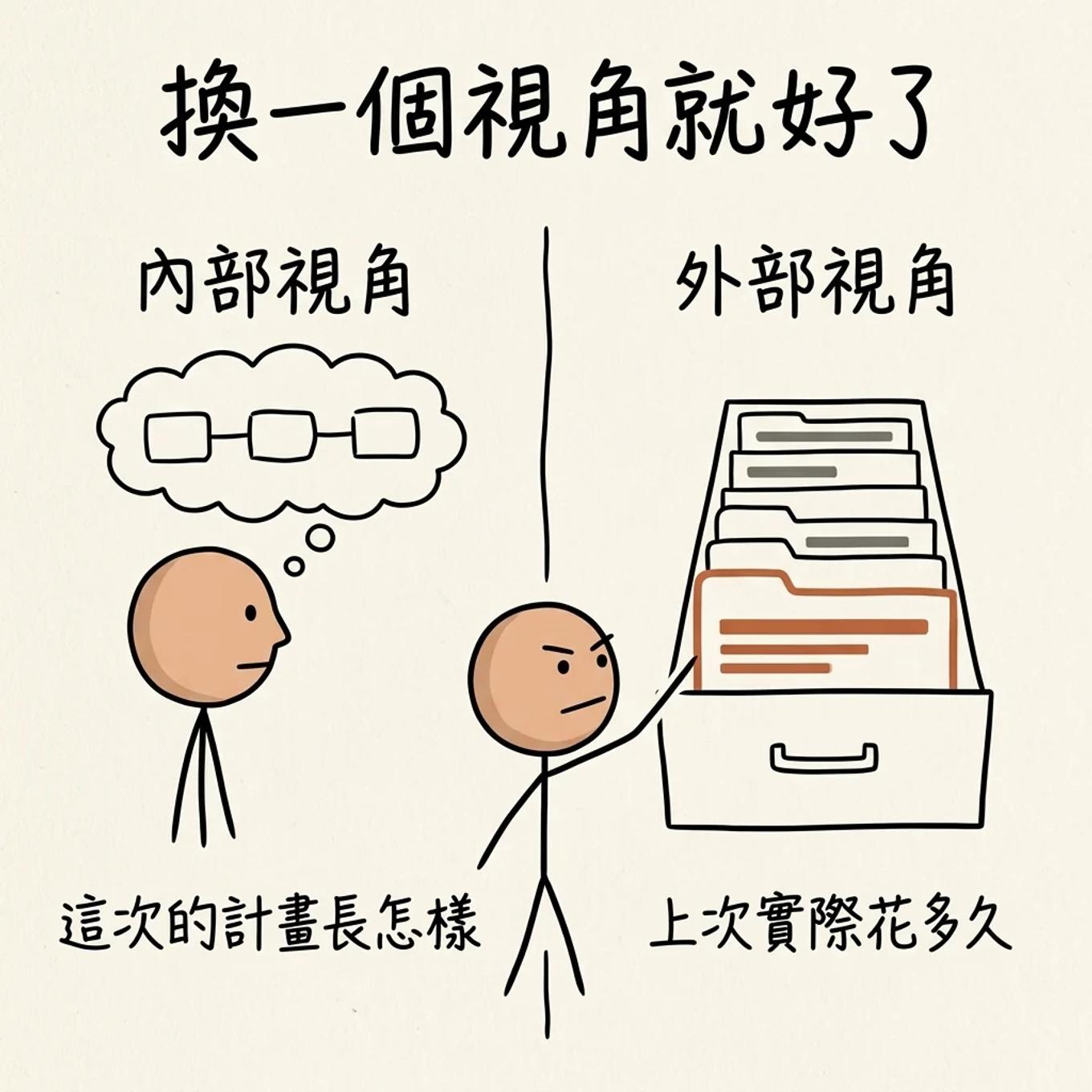

- 內部視角 vs 外部視角:內部視角看「這次的計畫長怎樣」,外部視角看「同類任務歷史上實際花多久」。整篇的解法濃縮成一句:換視角。
你的最壞情況估計,還是太樂觀

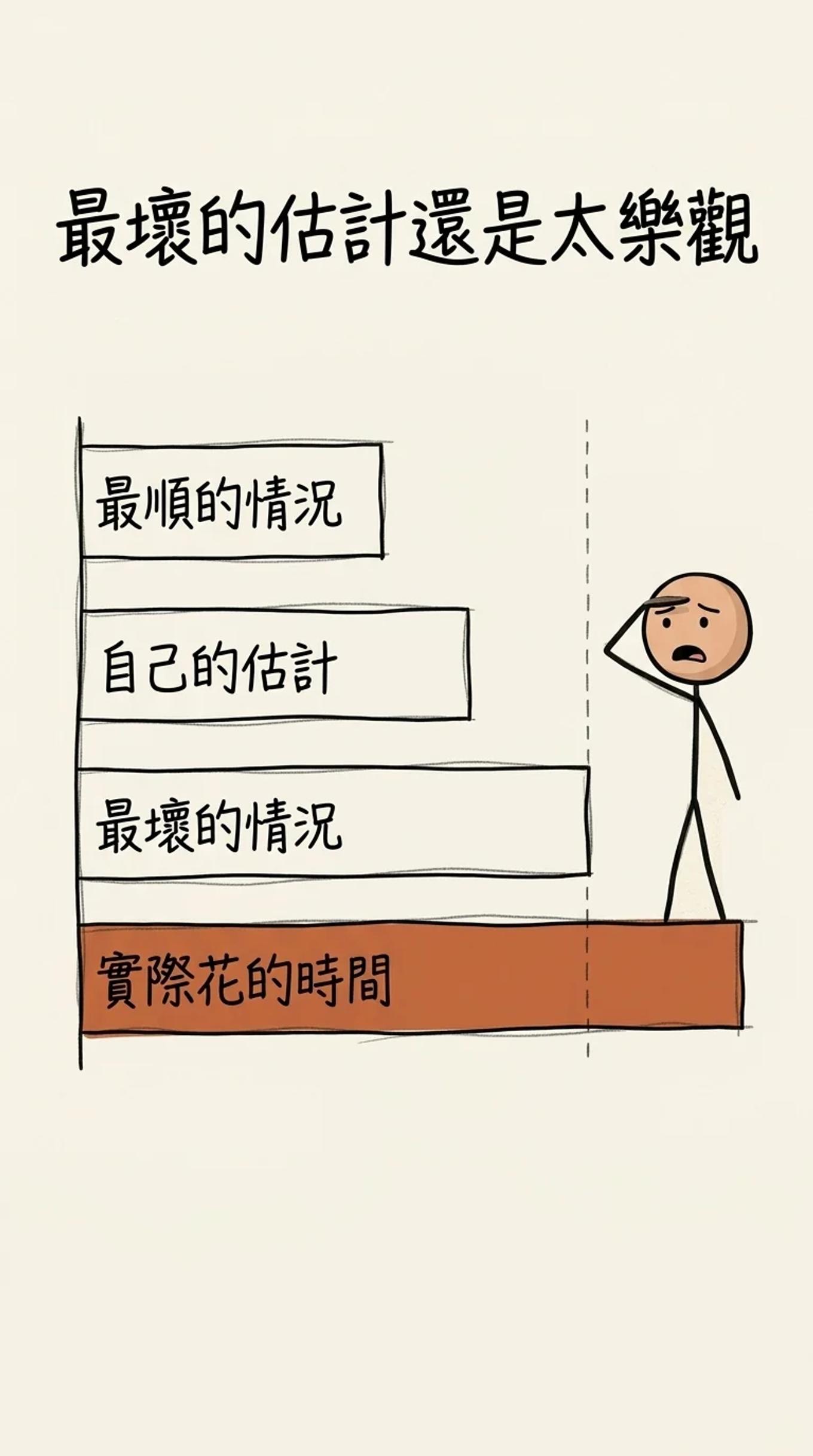

1994 年 Buehler、Griffin 與 Ross 的經典研究,數字值得整組記下來:37 位心理系學生估自己的畢業論文要花多久,平均估 33.9 天。研究者還讓他們估「一切順到不能再順」的版本(平均 27.4 天),和「一切爛到不能再爛」的版本(平均 48.6 天)。
實際平均完成時間:55.5 天。比他們自己估的最壞情況還糟。
只有三成的人在自己預測的日期前完成。另一組研究讓學生給出「99% 確定能完成」的日期——達成率不到一半。99% 的信心,換不到 50% 的兌現。
這個現象走出實驗室照樣成立。Flyvbjerg 團隊 2002 年分析 20 國 258 個基礎建設專案:九成超支,鐵路平均超支 28%、橋隧 34%、公路 20%。從學生論文到跨國工程,同一個形狀。這是行為科學裡跨場域重現最穩的發現之一。
為什麼明知會延,還是估太短?
一層一層追下去。
第一層:人預測的方式是在腦中把計畫跑一遍——內部視角。劇本裡每一步都接得順,估出來的自然是「劇本時間」。

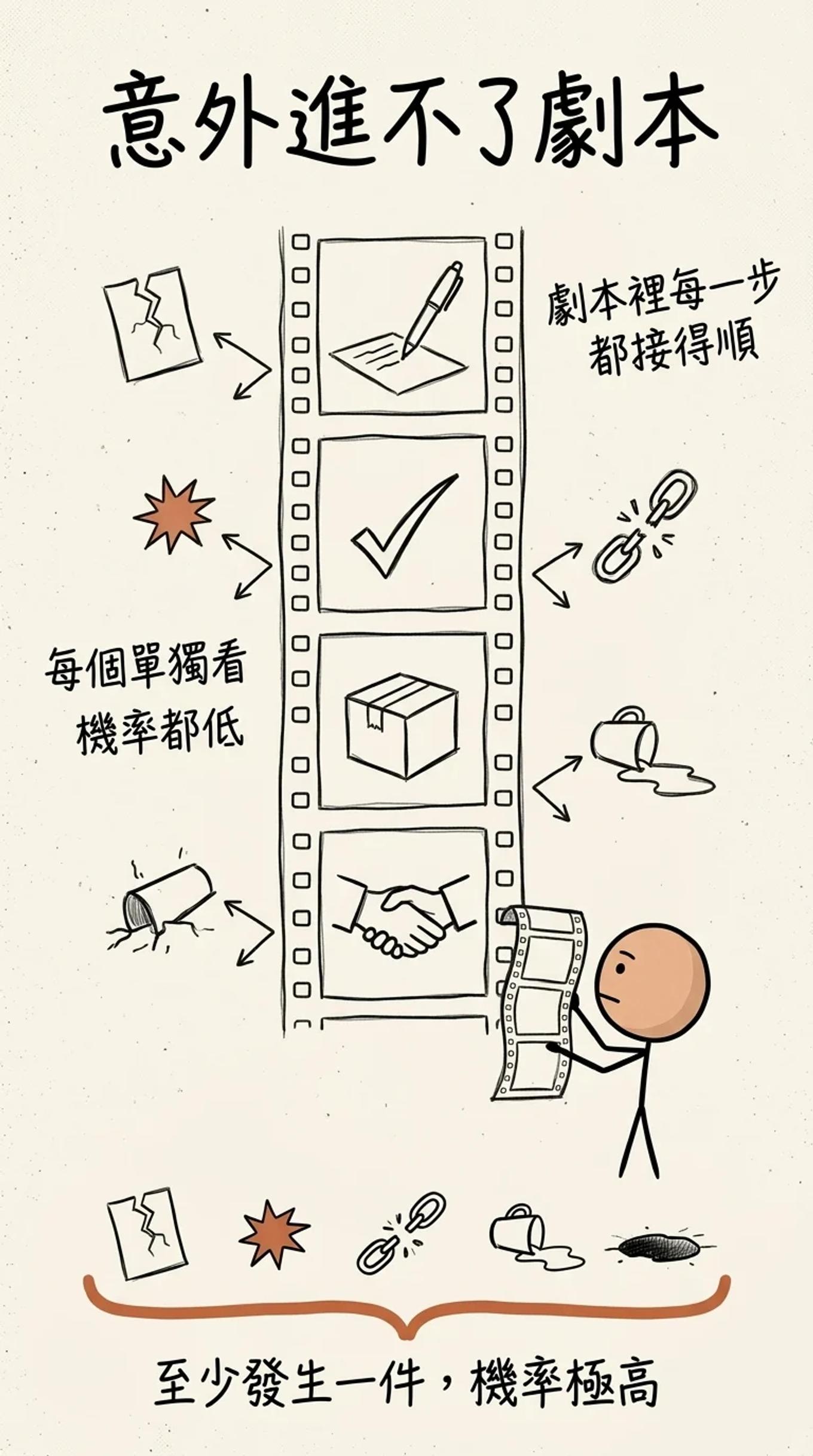

第二層:為什麼劇本裡沒有意外?因為意外進不了劇本。任何一個具體意外(檔案出問題、突然感冒、資料有洞)單獨看機率都低,低到不值得寫進情節;但「至少發生一件意外」的總機率極高。人腦用情節模擬做預測,情節只能容納具體事件,裝不進「某件不知道是什麼的事」。這是結構性漏洞,聰明或經驗都補不上。

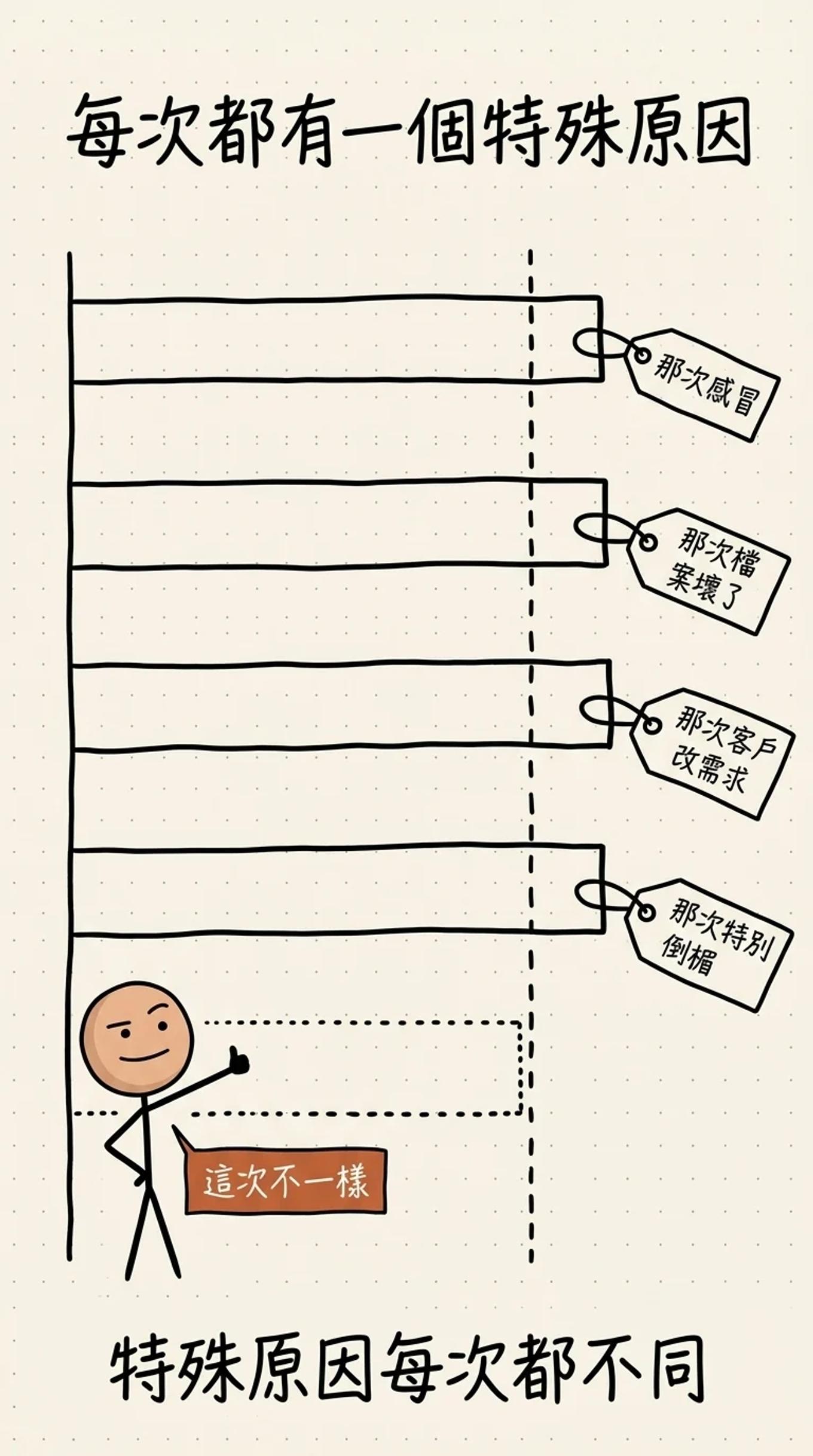

第三層:為什麼不參考自己的歷史紀錄?明明每次都延。因為記憶的歸因方式護短。過去每次延期都被歸因成特殊外因——那次是因為感冒、那次是因為檔案毀損——而「這次」永遠被感知為全新、更受控的一次。
更慘的是:1994 年的研究試過直接提醒受試者過去的失敗紀錄,沒用,這次照樣過度自信。後續研究找到唯一有效的版本:強迫受試者把過去經驗主動連結到當前這個任務的具體情節,樂觀偏誤才消失。光「知道」歷史沒用,要把歷史「接上」這次。
所以「下次我會注意」注定失敗——注意力不是這個偏誤的解藥,結構才是。
// 讀到這,先存個檔
這套方法,一鍵打包為 Notion 模板
重點濃縮 + 動手檢查表,留個 email,我直接寄一份可直接套用的版本給你。
P.S. 一週寄一封電子報,不喜歡退訂兩秒鐘 ✏️
怎麼破解計畫謬誤?
用外部視角預測
丟掉「這次會怎樣」的劇本,查同類任務的歷史耗時。翻出過去六個同類案子從開工到交件的實際天數,取中位數——下個案子的預測就是那個數字,管它這次的計畫看起來多順。感覺上很粗暴,準確度輾壓內部視角。
建立自己的「估計 vs 實際」資料庫
外部視角要有料可查。每個專案記下兩個數字就夠:當初估多久、實際花多久。三個月後你會擁有全世界最懂你產速的資料庫,連自己的樂觀倍率都算得出來。
拆解後再估
把「剪輯」拆成粗剪、細剪、調色、上字卡、輸出,逐項估再加總。拆解逼劇本變具體,具體的劇本藏不住那麼多樂觀。研究支持這招能縮小偏誤,效果中等——當輔助,別當主力。
問別人
偏誤只長在自己身上,旁觀者估你的任務反而準。把進度丟給同行朋友問「你猜我還要幾天」,對方的難聽答案通常比較接近事實。
緩衝集中放,別攤進每個任務
排程只排產能的六到七成,剩下的留成一整塊專案層緩衝。攤進每個任務的緩衝會被帕金森定律逐個吃掉;集中的緩衝看得見、守得住。任務層用緊估計治膨脹,專案層用集中緩衝治估短——兩個病,一個結構一起治。
計畫謬誤什麼時候不適用?
四條邊界,講清楚比較誠實。
第一,短任務方向相反。研究顯示低估主要出現在八分鐘以上的任務,極短任務人反而高估耗時。「回這封信要很久」常是錯覺,兩分鐘內的事直接做掉。
第二,全新任務沒有參考組。第一次做課程、第一次辦活動,外部視角無料可查。此時唯一誠實的做法是放大緩衝,加上盡早做一小段試產,用試產數據當臨時參考組。
第三,估別人不適用。幫團隊或外包排程時你沒有這個偏誤,問題會反過來變成估太鬆或不體諒。兩套校準,別混用。
第四,硬 deadline 場合偏誤被外力壓制。直播、演講、印刷截稿,人幾乎都趕得上——代價轉嫁到品質和熬夜上。計畫謬誤的重災區是軟 deadline 的自主工作,自由工作者和一人創作者正好全職住在重災區。
收在最實用的那句:別再問自己「這次要多久」,去查「上次實際花了多久」。
參考文獻
- 命名與理論:Kahneman, D., & Tversky, A. (1979). Intuitive prediction: Biases and corrective procedures. TIMS Studies in Management Science, 12, 313–327.
- 招牌實驗(33.9/48.6/55.5 天):Buehler, R., Griffin, D., & Ross, M. (1994). Exploring the "planning fallacy": Why people underestimate their task completion times. Journal of Personality and Social Psychology, 67(3), 366–381.
- 真實世界版本(258 個基建專案):Flyvbjerg, B., Holm, M. S., & Buhl, S. (2002). Underestimating costs in public works projects: Error or lie? Journal of the American Planning Association, 68(3), 279–295.
- 拆解後再估(unpacking):Kruger, J., & Evans, M. (2004). If you don't want to be late, enumerate: Unpacking reduces the planning fallacy. Journal of Experimental Social Psychology, 40(5), 586–598.
- 外部截止日與自設截止日:Ariely, D., & Wertenbroch, K. (2002). Procrastination, deadlines, and performance: Self-control by precommitment. Psychological Science, 13(3), 219–224.
